Handbücher · Hersof Plan

Handbuch Hersof Plan

Für Version 0.3 · aktualisiert am 6. Oktober 2026 · Als PDF herunterladen

Hersof Plan zeigt pro Maschine und pro Woche, wie viel Arbeit geplant ist und was die Maschine leisten kann. So sehen Sie sofort, wo es zu voll ist, wo noch Platz ist und ob ein Auftrag rechtzeitig fertig wird. Teil 1 hilft dem Administrator beim Einstieg. Teil 2 erklärt jeden Bildschirm.

Teil 1 — Schnellstart für den Administrator

In sechs Schritten steht Ihre erste Planung. Am wichtigsten ist eine korrekte Kapazität pro Maschine: Damit rechnet alles.

So starten Sie — als Administrator eines neuen Kontos sehen Sie oben in Auslastung die Karte So starten Sie mit Hersof Plan: Maschinen, Feiertage und Urlaub, Ihre Aufträge und Ihre Kollegen, jeweils mit einer Schaltfläche. Was erledigt ist, wird automatisch abgehakt; die Karte verschwindet, wenn alles erledigt ist, oder mit Ausblenden.

1 Anmelden

  1. Sie erhalten von Hersof eine E-Mail „Sie wurden zu Hersof eingeladen“. Klicken Sie auf Passwort festlegen, wählen Sie ein Passwort (mindestens 6 Zeichen) und klicken Sie auf Passwort festlegen.
  2. Melden Sie sich auf hersof.be/login.html an. Ohne Maschinen startet Plan auf dem Bildschirm Maschinen.

Der Link in der E-Mail funktioniert nur einmal. Passwort vergessen? Geben Sie auf der Anmeldeseite Ihre E-Mail-Adresse ein und klicken Sie auf Passwort vergessen?.

2 Ihre Maschinen und ihre Kapazität

Gehen Sie zu Maschinen. Legen Sie zuerst einige Kategorien an (z. B. Drehen, Fräsen, Schweißen), danach Ihre Maschinen. Eine „Maschine“ kann auch ein Schweißer oder ein Arbeitsplatz sein.

Nutzen Sie auch Hersof Maintenance? Dann klicken Sie auf Aus Maintenance übernehmen: Alle Maschinen aus Maintenance kommen in Plan, sofort verknüpft (siehe Zusammen mit Maintenance).

3 Der Kalender

Gehen Sie zu Kalender und klicken Sie auf Belgische Feiertage für dieses und nächstes Jahr. Fügen Sie Ihren Betriebsurlaub und andere Schließtage hinzu (für das ganze Unternehmen oder für eine Maschine). Geschlossene Tage werden von der Kapazität dieser Woche abgezogen.

4 Ihr erster Auftrag

  1. Klicken Sie auf Neuer Auftrag (oder drücken Sie N). Geben Sie den Kunden, die Bestellung des Kunden und das Lieferdatum ein.
  2. Fügen Sie pro Schritt einen Arbeitsgang hinzu: was (z. B. Sägen, Drehen), auf welcher Maschine, in welcher Woche und wie viele Stunden.
  3. Klicken Sie auf Speichern oder auf Speichern und einteilen: Dann stehen die Arbeitsgänge sofort am Ende der Warteschlange ihrer Maschine und Sie sehen die Tagesplanung am Starttag.

Fertigen Sie oft dieselben Teile? Dann legen Sie Artikel mit ihren Standard-Arbeitsgängen an: Plan berechnet dann die Stunden und schlägt selbst die Wochen vor.

5 Die Auslastung lesen

Unter Auslastung sehen Sie pro Maschine und pro Woche die geplanten Stunden im Vergleich zur Kapazität: normal, in der Reservemarge oder überbucht. Klicken Sie auf ein Feld, um zu sehen, welche Aufträge in dieser Woche liegen.

6 Kollegen einladen

Klicken Sie im Menü links auf Benutzer, geben Sie Name und E-Mail-Adresse ein, wählen Sie die Zugriffsstufe und die Sprache und klicken Sie auf Einladen. Ein Leser ist kostenlos — praktisch für einen Bildschirm in der Werkstatt.

Teil 2 — Vollständiges Handbuch

Zugriffsstufen: Wer darf was?

AdministratorPlanerLeser
Planung, Aufträge und Bericht ansehen✓✓✓
Aufträge und Arbeitsgänge planen, Kalender, Artikel, Importieren✓✓–
Maschinen und Kategorien✓––
Benutzer und Paket✓––
Zählt im Paket mitjajanein — kostenlos

Ein Login funktioniert in allen Hersof-Apps; in Admin heißt ein Planer Mitarbeiter, in Maintenance Techniker.

Selbst anpassen — der Administrator kann pro Zugriffsebene anpassen, was sie darf, unter Benutzer → Was darf jede Zugriffsebene → Anpassen: z. B. einen Planer Maschinen und Kategorien verwalten lassen oder ihn keine Aufträge löschen lassen. Die Datenbank prüft das selbst; die App zeigt nur, was erlaubt ist.

Der Bildschirm

Die Schaltflächen unten in einem Fenster stehen immer an derselben Stelle: links Löschen und was dazugehört, rechts Schließen und die grüne Hauptschaltfläche (z. B. Speichern). Ein empfohlener nächster Schritt steht neben Schließen, mit farbigem Rand (z. B. Speichern und einteilen). Was Sie löschen, ohne dass viel mit verschwindet (eine Schließung, eine Kategorie), wird sofort gelöscht, mit Rückgängig in der Meldung.

Ein Administrator kann das Menü links an die Arbeitsweise des Unternehmens anpassen: klicken Sie oben rechts auf Ihren Namen und wählen Sie Menü anordnen. Die Anordnung gilt für alle in Ihrem Unternehmen.

Was jemand laut Zugriffsebene oder Ihrem Paket nicht nutzen darf, bleibt für ihn ausgeblendet oder erhält ein Schloss. Als App installieren, Benutzer und Abmelden stehen immer unten. Auf dem Smartphone bleibt die Leiste unten, wie sie ist; ein ausgeblendetes Element fällt jedoch heraus.

Mein Menü anordnen — jeder Benutzer kann auch sein eigenes Menü anordnen: Klicken Sie auf Ihren Namen und wählen Sie Mein Menü anordnen. Das gilt nur für Sie. Mit Zurück zum Standard des Unternehmens sehen Sie wieder das Menü des Administrators. Soll jeder dasselbe Menü sehen, entfernt der Administrator unter Menü anordnen den Haken bei Benutzer dürfen ihr eigenes Menü anordnen.

Auslastung

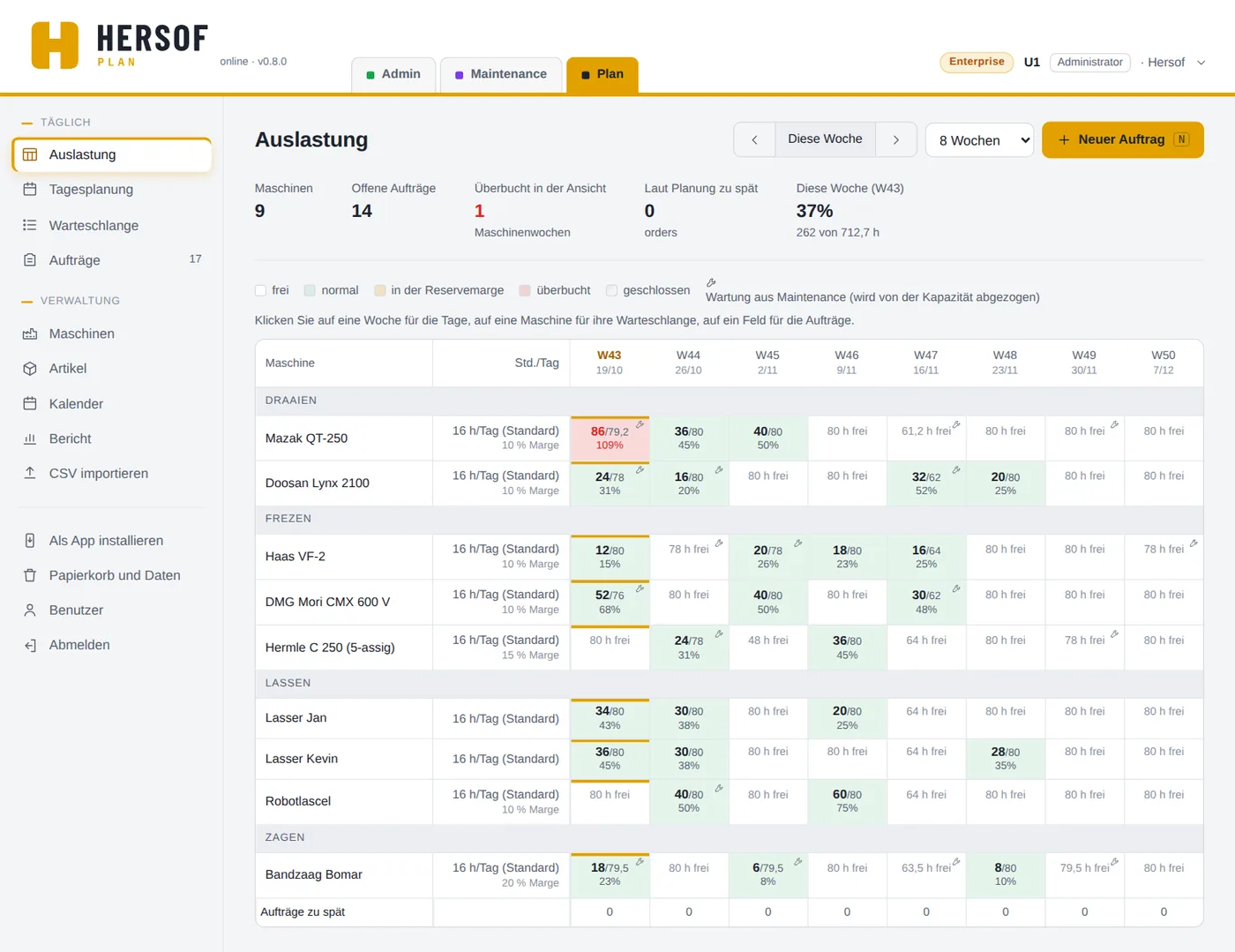

Raster mit Maschinen pro Kategorie und Wochen, farbig nach Auslastung
Die Auslastung pro Maschine und pro Woche

Oben: die Anzahl Maschinen, die offenen Aufträge, wie viele Maschinenwochen überbucht sind, und die Auslastung dieser Woche. Wählen Sie, wie viele Wochen Sie sehen (4, 8, 12 oder 26), blättern Sie mit den Pfeilen oder klicken Sie auf Diese Woche.

Jede Zeile ist eine Maschine (pro Kategorie), jede Spalte eine Woche. Im Feld steht geplant / Kapazität und der Prozentsatz, oder wie viele Stunden noch frei sind.

FarbeBedeutung
weißfrei — nichts geplant
grünnormal — geplant, unter der Reservemarge
gelbin der Reservemarge — Ihr Puffer für Eilaufträge wird genutzt
rotüberbucht — mehr geplant, als die Maschine leisten kann
schraffiertgeschlossen — die ganze Woche zu

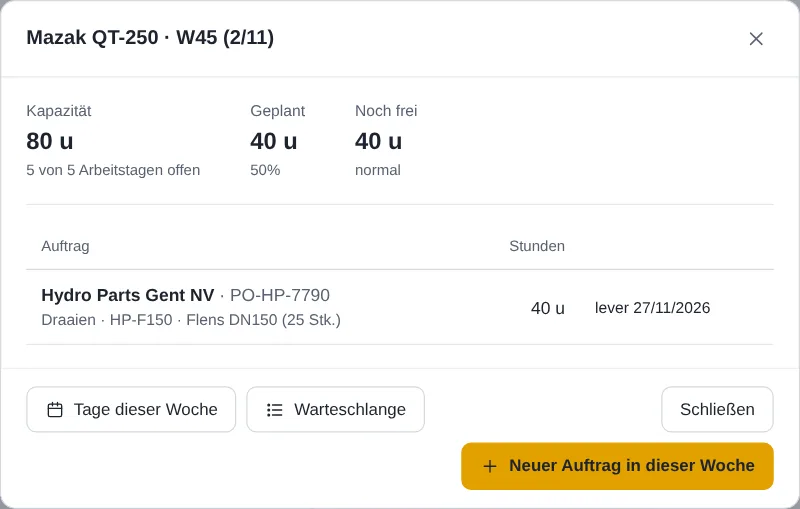

Fenster einer Maschine in einer Woche mit Kapazität, geplant und frei
Klicken Sie auf ein Feld: Was liegt in dieser Woche?

Tagesplanung und Warteschlange

Die Wochenübersicht (Auslastung) bleibt. Klicken Sie auf eine Woche, um sie in Tagen zu sehen; klicken Sie auf eine Maschine, um ihre Warteschlange zu sehen. Plan rechnet pro Tag: ein Arbeitsgang von 20 h auf einer Maschine mit 16 h pro Tag läuft über zwei Arbeitstage. Alles funktioniert auch ohne Ziehen, mit dem Finger auf einem Tablet.

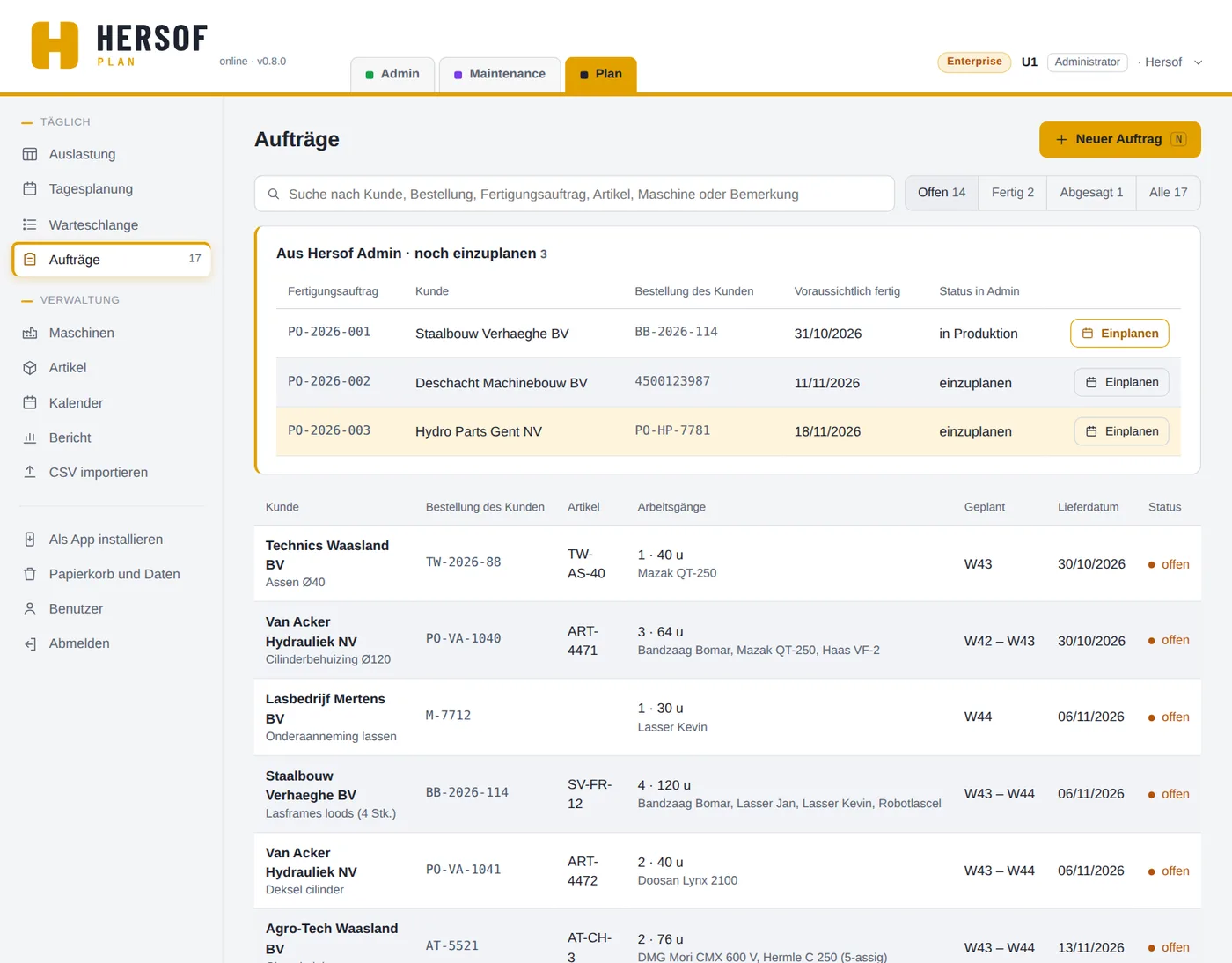

Aufträge und Arbeitsgänge

Liste der Aufträge, oben Fertigungsaufträge aus Admin
Aufträge

Suchen Sie nach Kunde, Bestellung, Fertigungsauftrag, Artikel, Maschine oder Bemerkung und filtern Sie nach Offen, Fertig, Abgesagt oder Alle. Pro Auftrag sehen Sie die Arbeitsgänge, die geplanten Wochen und das Lieferdatum. In Rot: Liefertermin überschritten oder nach dem Liefertermin eingeplant. Die Zahl bei Aufträge im Menü zählt die offenen Aufträge und die noch einzuplanenden Fertigungsaufträge aus Admin.

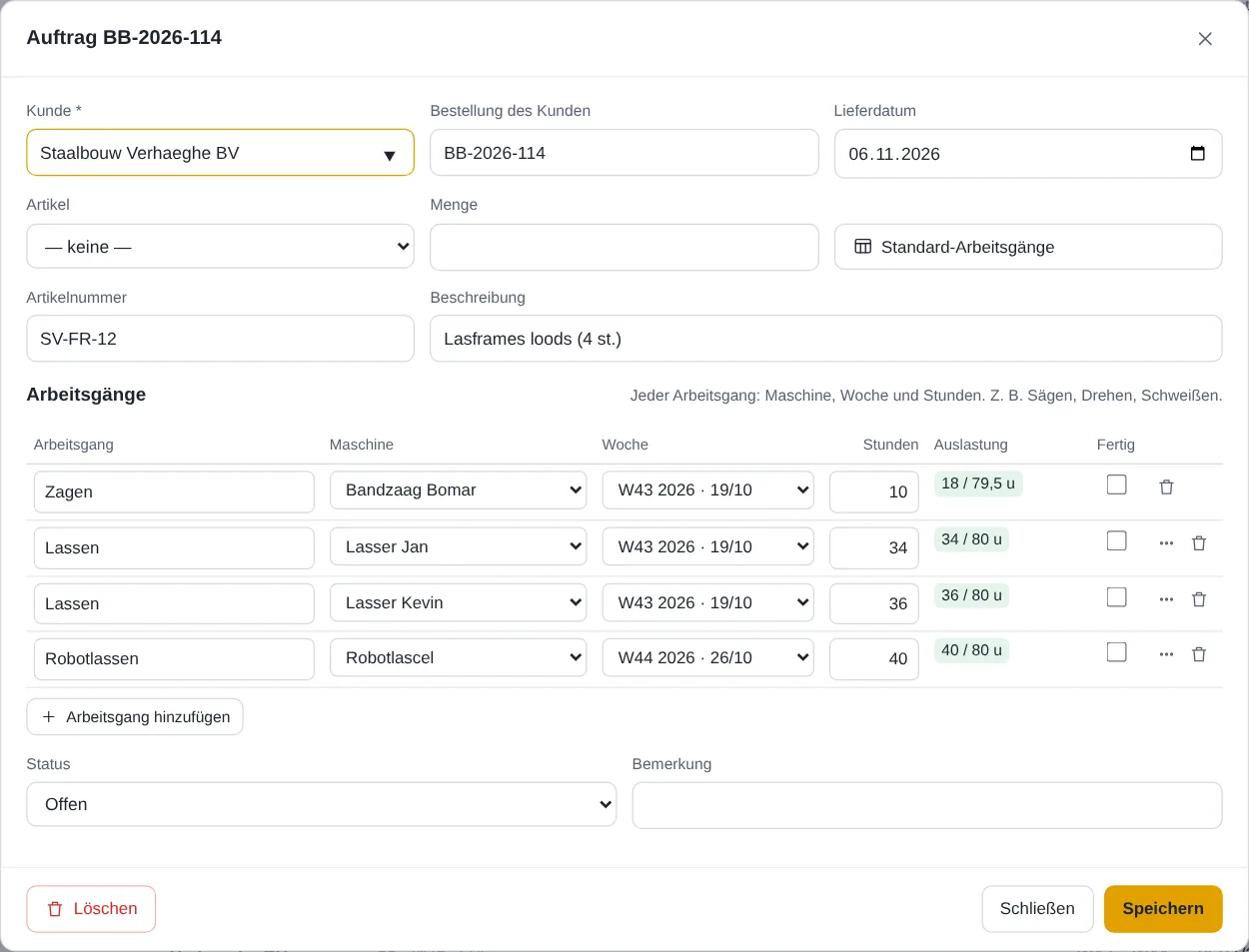

Fenster eines Auftrags mit zwei Arbeitsgängen
Ein Auftrag mit seinen Arbeitsgängen

Wie Plan Wochen vorschlägt

Für Arbeitsgänge, die noch nicht eingeteilt sind (siehe Tagesplanung), schlägt Plan bei Standard-Arbeitsgänge (aus einem Artikel) und bei Einplanen aus Admin die Wochen vor:

Sie können jeden Vorschlag vor dem Speichern anpassen.

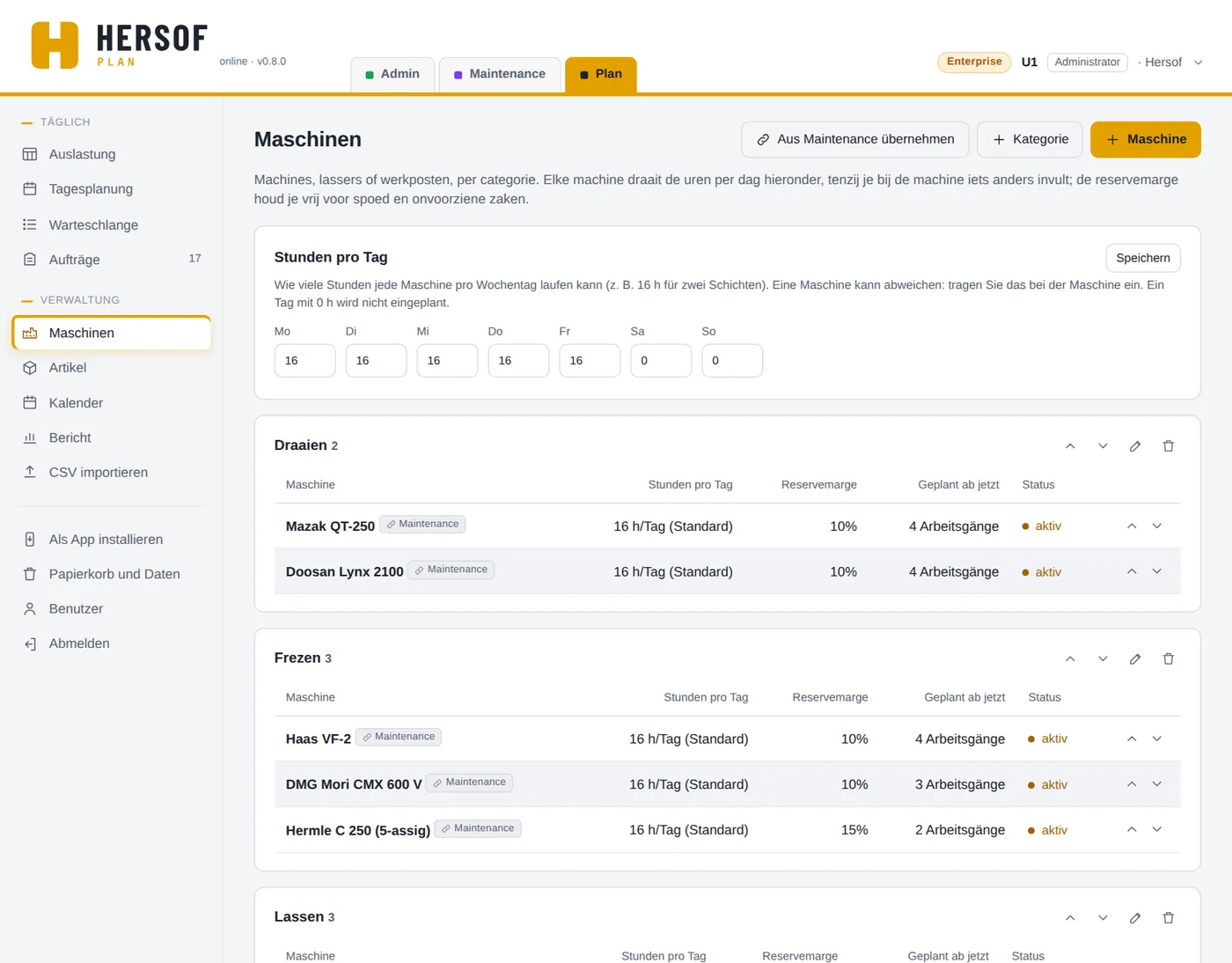

Maschinen und Kategorien

Liste der Maschinen pro Kategorie mit Kapazität und Reservemarge
Maschinen pro Kategorie

Nur der Administrator kann Maschinen ändern.

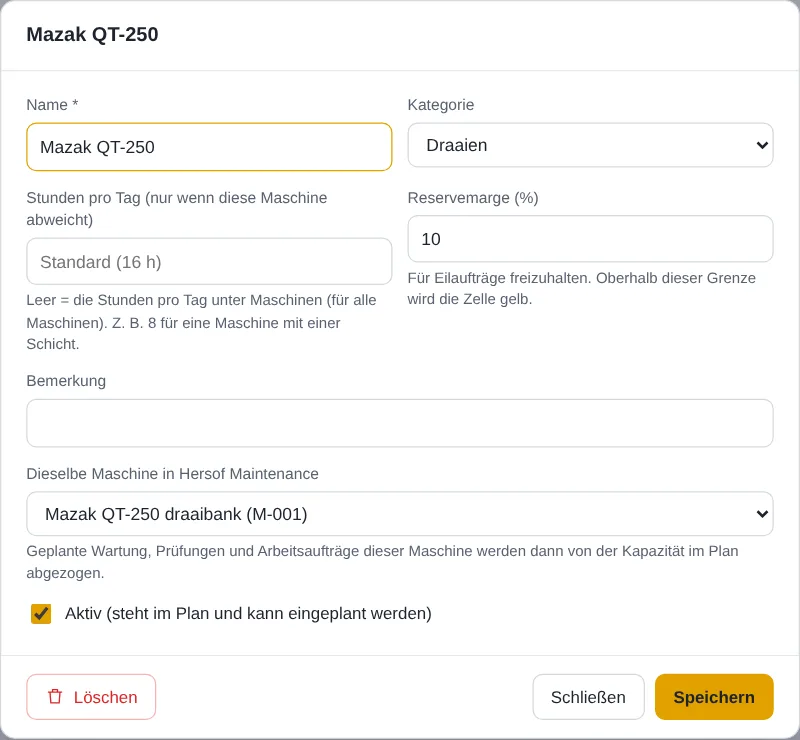

Fenster einer Maschine mit Kapazität, Reservemarge und Verknüpfung mit Maintenance
Eine Maschine

So rechnet Plan: Kapazität einer Woche = Stunden pro Woche × offene Arbeitstage / 5, abzüglich der Wartung aus Maintenance. Wochenenden zählen nie mit; ein Schließtag zieht einen ganzen Tag ab.

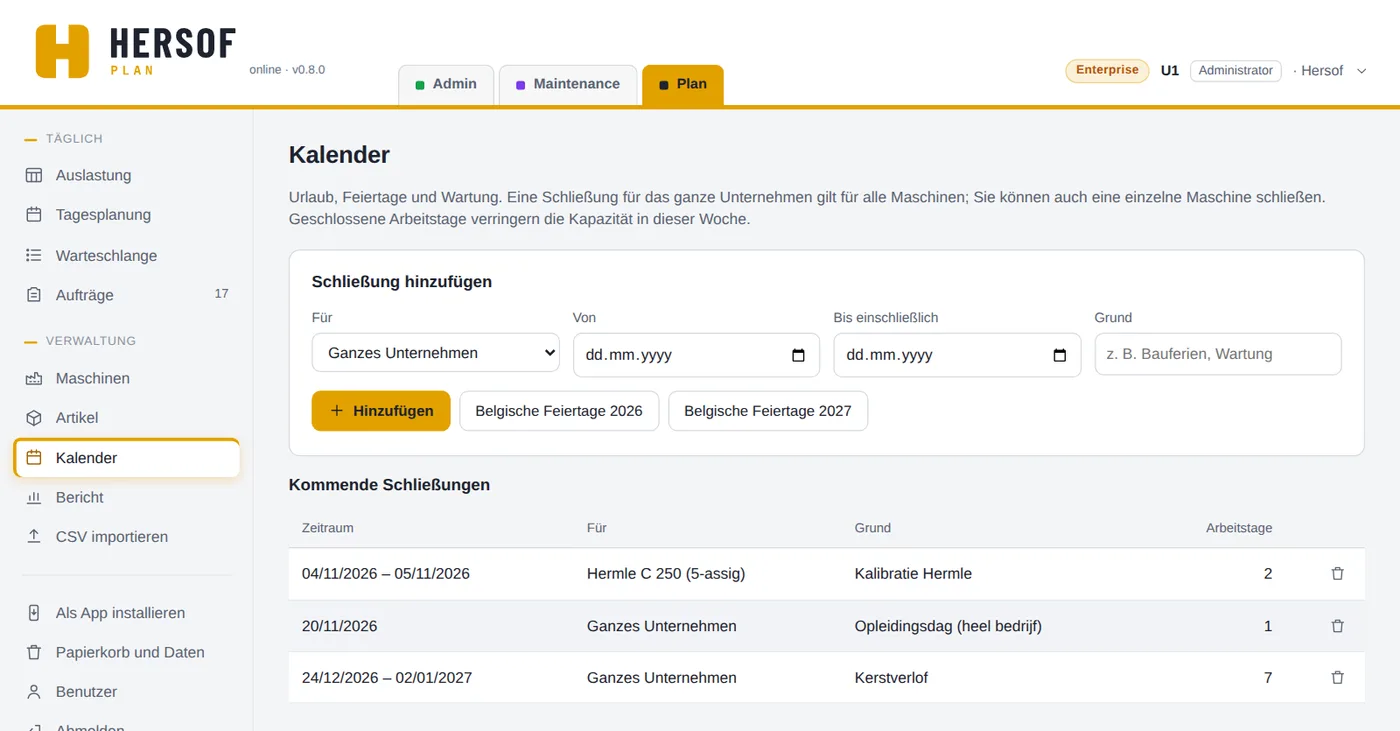

Kalender

Kalender mit Schließungen und den Schaltflächen für belgische Feiertage
Kalender mit Schließungen

Schließung hinzufügen: für das ganze Unternehmen oder für eine Maschine, von–bis einschließlich, und ein Grund (z. B. Betriebsurlaub, Wartung). Eine Schließung gilt für ganze Tage, bis zu einem Jahr lang. Fallen bereits eingeteilte Arbeitsgänge in eine Schließung für eine Maschine, bietet Plan in der Meldung sofort Verschieben… an (auf eine andere Maschine). Mit Belgische Feiertage fügen Sie auf einmal die zehn Feiertage hinzu, die auf einen Wochentag fallen. Eine Schließung ändern ist nicht möglich: Löschen Sie sie (das geht sofort, mit Rückgängig) und fügen Sie sie neu hinzu. Mit Auch vergangene anzeigen sehen Sie auch die alten Schließungen.

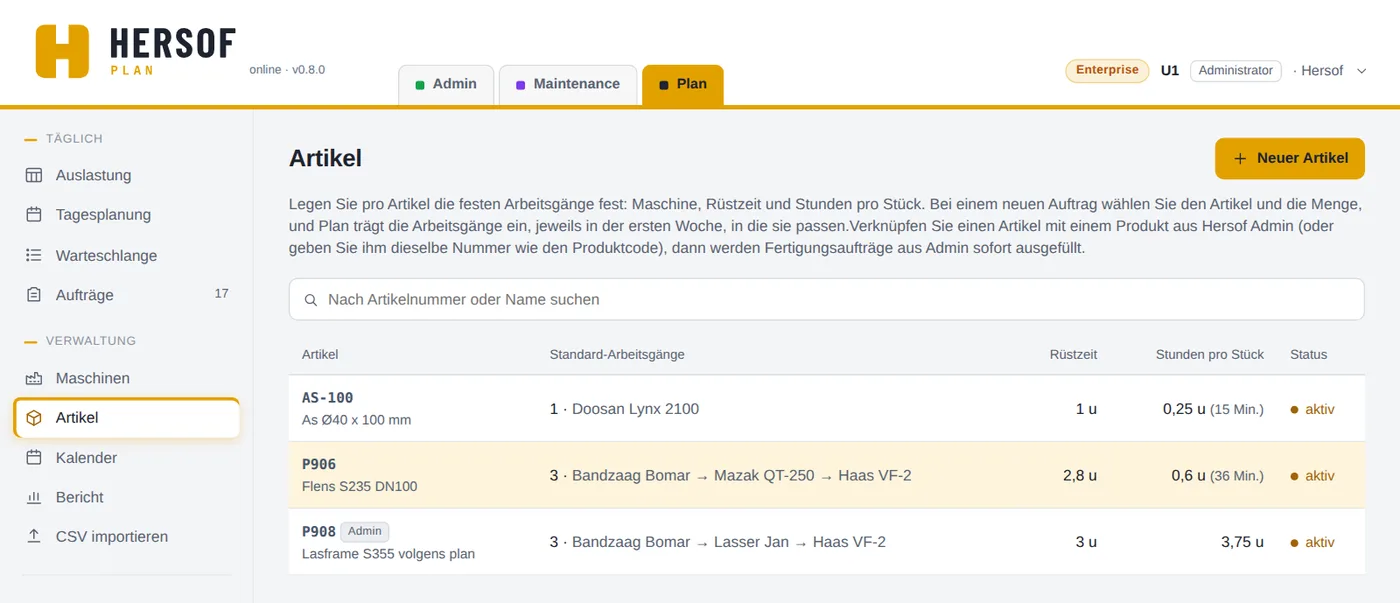

Artikel

Liste der Artikel mit Standard-Arbeitsgängen
Artikel

Ein Artikel ist ein Teil, das Sie oft fertigen, mit seinen Standard-Arbeitsgängen in Reihenfolge: pro Schritt die Maschine, die Rüstzeit (Stunden) und die Stunden pro Stück (0,25 = 15 Minuten).

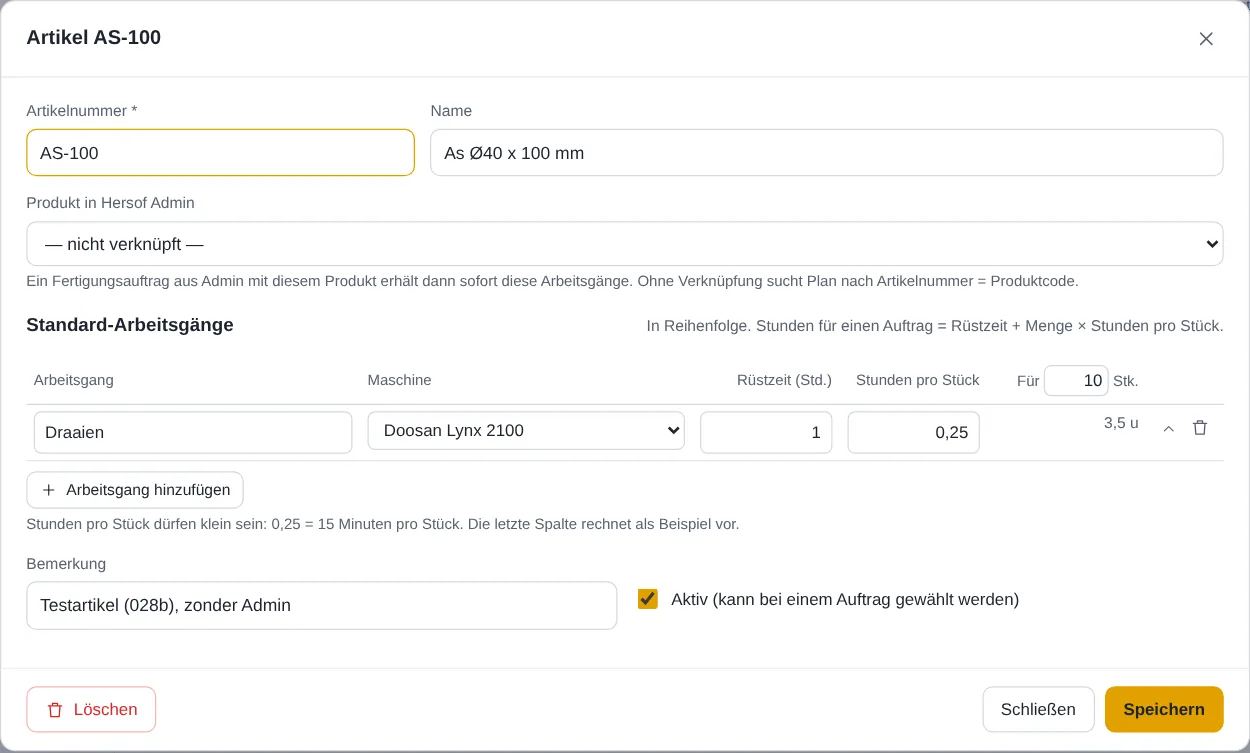

Fenster eines Artikels mit Standard-Arbeitsgängen
Ein Artikel mit Standard-Arbeitsgängen

In einem Auftrag wählen Sie den Artikel und die Menge: Plan füllt die Schritte sofort selbst mit Rüstzeit + Menge × Stunden pro Stück aus und schlägt die Wochen vor. Mit Standard-Arbeitsgänge rechnen Sie neu; gibt es schon Arbeitsgänge, die Sie selbst geändert haben, fragt Plan zuerst, ob sie ersetzt werden dürfen. Setzen Sie einen Artikel, den Sie nicht mehr fertigen, auf nicht aktiv, statt ihn zu löschen.

Bericht Team

Kapazitätsbericht pro Kategorie und Maschine

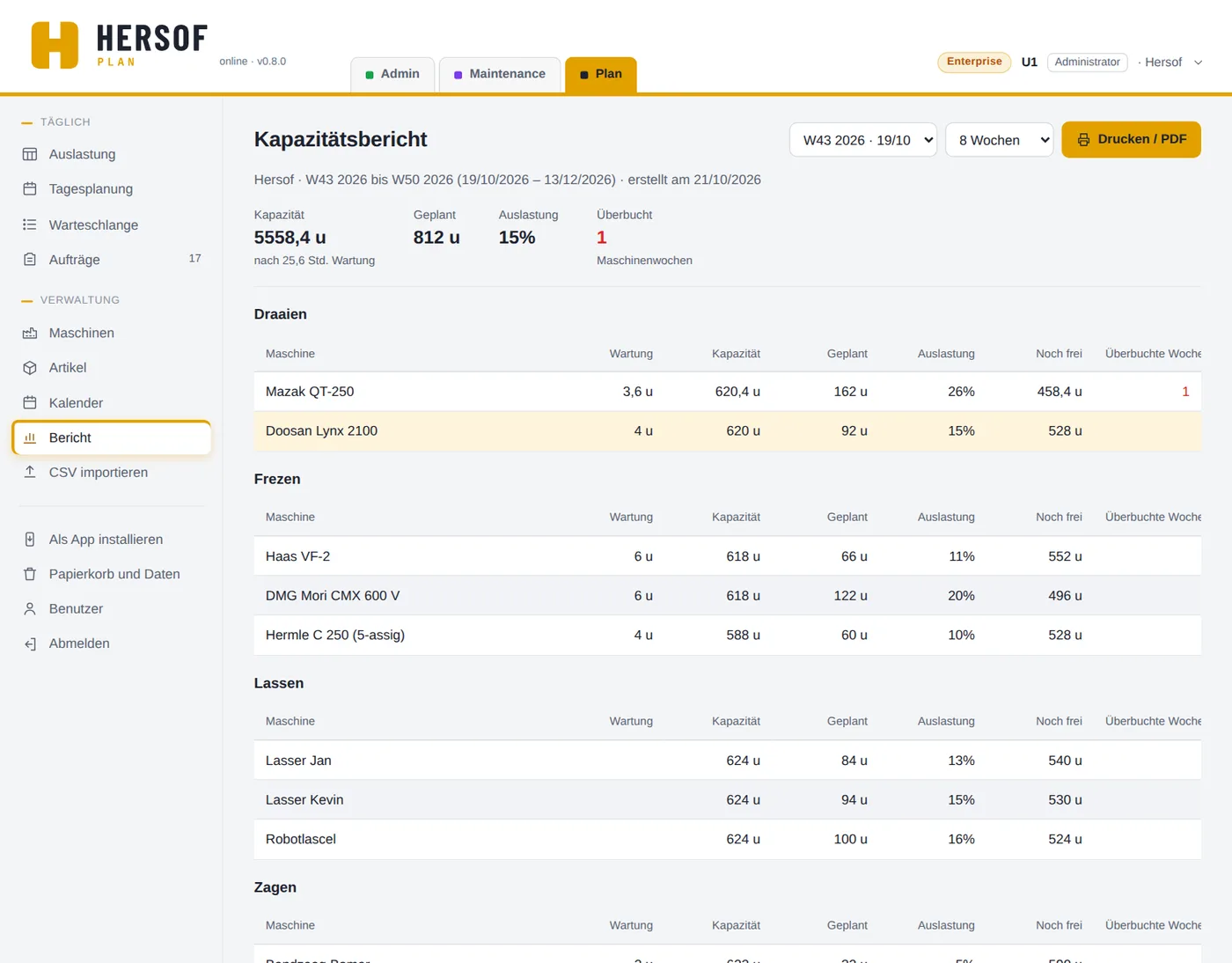

Kapazitätsbericht

Wählen Sie die Startwoche und den Zeitraum (4 bis 26 Wochen). Sie sehen die Gesamtkapazität (nach Wartung), was geplant ist und die Auslastung, pro Maschine was noch frei ist und wie viele Wochen sie überbucht ist, die überbuchten Wochen im Überblick und die Aufträge, die in diesem Zeitraum geliefert werden müssen. Mit Drucken / PDF drucken Sie ihn aus oder speichern ihn als PDF.

Importieren Team

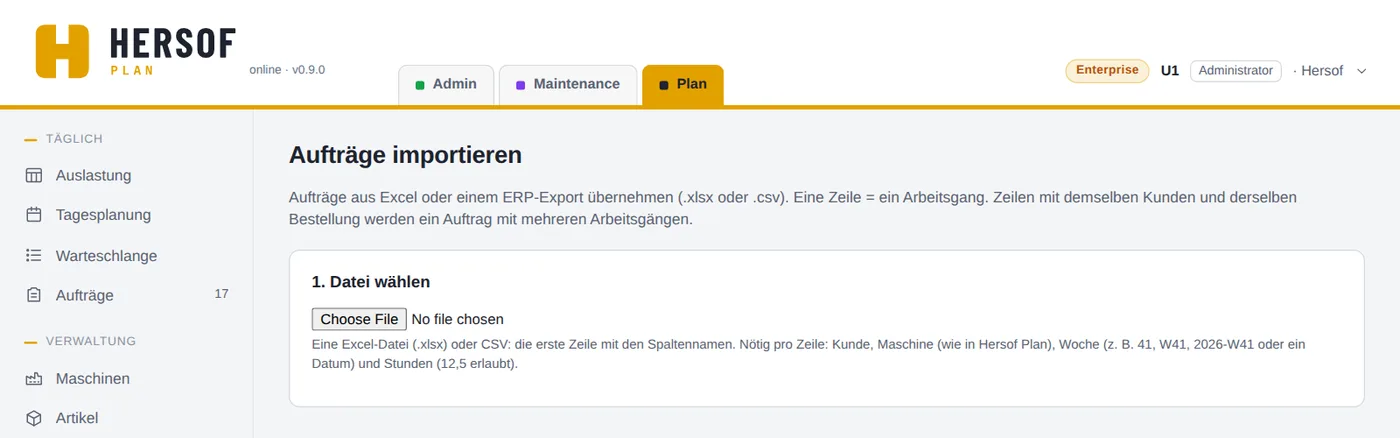

Bildschirm Importieren
Aufträge aus Excel oder Ihrem ERP importieren

Übernehmen Sie Aufträge aus Excel oder Ihrem ERP-System: eine Zeile = ein Arbeitsgang. Zeilen mit demselben Kunden und derselben Bestellung werden ein Auftrag mit mehreren Arbeitsgängen.

  1. Datei wählen: Ihre Excel-Datei (.xlsx, das erste Arbeitsblatt) oder eine CSV (Semikolon, Komma oder Tabulator).
  2. Spalten zuordnen: Kunde, Bestellung des Kunden, Artikelnummer, Beschreibung, Arbeitsgang, Maschine (genau derselbe Name wie in Plan), Woche oder Datum (z. B. 41, W41, 2026-W41 oder ein Datum) und Stunden, eventuell das Lieferdatum.
  3. Prüfen und importieren: Sie sehen die neuen Aufträge, die Zeilen mit einem Fehler (und warum) und was schon existiert (wird übersprungen).

Zusammen mit Hersof Admin Team

Arbeiten Sie mit Fertigungsaufträgen in Hersof Admin (ab Team, in Admin und in Plan)? Dann steht oben auf dem Bildschirm Aufträge die Liste Aus Hersof Admin · noch einzuplanen, der am frühesten erwartete oben. Klicken Sie auf Einplanen: Plan erstellt einen Auftrag mit dem Kunden, der Bestellung des Kunden und dem erwarteten Datum als Lieferdatum; die Nummer des Fertigungsauftrags steht separat dabei (z. B. Admin PO-2026-001). Ist das Produkt in Admin mit einem Artikel in Plan verknüpft (oder ist der Produktcode gleich der Artikelnummer), kommen auch die Standard-Arbeitsgänge mit vorgeschlagenen Wochen mit. Mit Speichern und einteilen stehen sie sofort in der Warteschlange.

Der Status geht automatisch zurück an Admin: Ist ein Arbeitsgang fertig, wird der Fertigungsauftrag in Produktion; ist der Auftrag fertig, dann fertig. Wird der Fertigungsauftrag in Admin abgesagt oder auf fertig gesetzt, während der Auftrag in Plan noch offen ist, zeigt Plan eine rote Meldung mit der Schaltfläche Auch hier auf Fertig setzen oder Auch hier stornieren.

Zusammen mit Hersof Maintenance Team

Verknüpfen Sie eine Plan-Maschine mit derselben Maschine in Hersof Maintenance (im Fenster der Maschine oder auf einmal mit Aus Maintenance übernehmen). Dann werden die geplante Wartung, die Prüfungen und die Arbeitsaufträge dieser Maschine von der Kapazität in Plan abgezogen, auch Wartung nach Betriebsstunden (mit einem geschätzten Datum). Was überfällig ist, zählt einmal in der aktuellen Woche.

Wie viele Stunden abgezogen werden, tragen Sie in Maintenance unter Geschätzte Dauer (Stunden) der Maßnahme oder des Arbeitsauftrags ein. Leer = der Durchschnitt der vorherigen Male. Steht dort Dauer unbekannt, tragen Sie in Maintenance eine geschätzte Dauer ein.

Papierkorb und Ihre Daten

Versehentlich gelöscht? Keine Panik: Es liegt noch 30 Tage im Papierkorb. Nur der Administrator sieht den Papierkorb, unter Papierkorb und Daten (unten links im Menü).

Sprache, Darstellung und Installation

Pakete und Testzeitraum

Starter enthält das Raster, die Aufträge, die Maschinen, die Artikel und den Kalender. Ab Team kommen der Bericht, der Import aus einer CSV-Datei und die Zusammenarbeit mit Hersof Admin und Hersof Maintenance hinzu. Das Paket bestimmt auch, wie viele Administratoren + Planer Sie einladen können: Starter 3, Team 10, Pro 25, Enterprise 50; Leser sind unbegrenzt und kostenlos. Die Zusammenarbeit mit den Fertigungsaufträgen von Admin erfordert Team, in Admin und in Plan. Die Preise finden Sie auf der Seite von Hersof Plan.

Testzeitraum — in den ersten 30 Tagen arbeiten Sie mit allen Funktionen von Pro. Ab 7 Tagen vor dem Ende sieht der Administrator oben eine Meldung.
